90 секунд
  • 90 секунд
  • 5 минут
  • 10 минут
  • 20 минут
По вопросам рекламы обращаться в редакцию stanradar@mail.ru

Эксперт: первый агрегат Рогуна невозможно запустить к 2018 году

13.07.2016 10:46

Энергетика

Эксперт: первый агрегат Рогуна невозможно запустить к 2018 году

Неизвестно, во сколько обойдется строительство каменно-набросной плотины, которая должна стать самой высокой в мире, и в какие сроки проект сможет окупиться, считает инженер-гидротехник Анатолий Колесниченко.

Итальянская компания Salini Impregilo S.p.A., которая выиграла тендер по проектированию и возведению плотины Рогунской ГЭС планирует запустить первые два агрегата уже в 2018 году. Возможно ли это и главное — безопасно ли? Эксперты сомневаются.

Будут ли строители Рогунской ГЭС выполнять рекомендации Всемирного Банка по безопасности плотины? Если будут, то пуск первого агрегата состоится не ранее 2022 года, если нет, то не ранее 2020 года, считает Анатолий Колесниченко инженер-гидротехник, который в прошлом работал на Нурекской и Рогунской ГЭС.

Напомним, первую турбину компания Salini Impregilo пообещала сдать в эксплуатацию в августе 2018 года, а затем в октябре того же года планирует запустить вторую. После полного завершения строительства ГЭС будет иметь 6 турбин, мощность каждой из которых составит 600 МВт.

Таким образом, отмечается в сообщении компании, суммарная мощность станции составит 3600 МВт, что равняется мощностью трех атомных станций. Компания подчеркивает, что Рогун позволит удвоить производство электроэнергии в Таджикистане, способствуя снижению энергодефицита.

Каменно-набросная плотина Рогуна по задуманному проекту должна стать самой высокой в мире — 335 метров.

Два первых агрегата Рогуна будут введены не ранее 2022-2023 годов

"Основные положения достигнутого соглашения между ОАО Рогунская ГЭС и фирмой Salini Impregilo следующие: первое — Salini обязуется построить плотину полностью за 13 лет и ввести в эксплуатацию первые агрегаты ГЭС в 2018 году. Перекрытие реки должно быть осуществлено осенью 2016 года. И второе — для обеспечения строительства плотины Республика Таджикистан выделяет финансирование в объёме 1,95 миллиардов долларов (такая сумма фигурирует на сайте Salini)", — говорит Колесниченко.

Эксперт прокомментировал соглашение по пунктам:

В соглашении идёт речь только о плотине (Лот № 2). Но для ввода агрегатов необходимо построить также подземное здание ГЭС, где смонтировать агрегаты, а также соорудить систему туннелей, подводящих воду к турбинам и отводящих её от турбин (напорно-станционный узел).

Заказчик (ОАО Рогунская ГЭС) также должен обеспечить готовность к этому сроку чаши водохранилища (вынос дорог и коммуникаций, а также карьеров и складов материалов для плотины, так как всё это затапливается водохранилищем 1-й очереди ГЭС). Но это ещё не всё, продолжает эксперт, главное — необходимо выдержать все требования международных норм в части безопасности плотины.

В чём они заключаются? Эксперты Всемирного Банка в окончательном отчёте о безопасности Рогунской плотины называют следующие требования: "Фаза II. Варианты определения проекта. Август 2014 г.".

Первое, плотина 1-й очереди для ввода в эксплуатацию первых 2-х агрегатов по временной схеме должна быть высотой 120 метров (горизонт воды на отметке 1110 метров). При меньшей высоте её водохранилище будет занесено наносами реки Вахш за один паводковый период. Объём её составляет 12,7 миллиона кубических метров грунта.

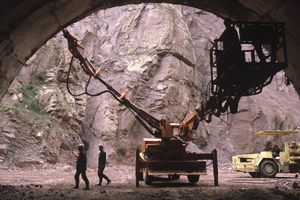

Второе, по словам эксперта, должны быть построены два туннеля — строительный туннель № 3, который готов на 25%, а сооружается он уже четыре года и эксплуатационный водосброс-туннель №4, сооружение которого ещё не начато, и даже отсутствуют к нему подходы, не говоря о том, что не разработан проект.

Более того, говорит Колесниченко, начальный его участок длиной 150 метров, объёмом 100 тысяч кубометров бетона проходит в теле плотины в виде открытой железобетонной трубы и, таким образом, задержка в строительстве плотины только по этой причине будет не менее, чем на один год.

Может ли заказчик, а вместе с ним и фирма Salini Impregilo игнорировать эти требования безопасности, задается вопросом эксперт.

По его мнению, заказчик должен определиться с подрядными организациями, которым будет поручены эти работы к 30 сентября 2016 года.

"В противном случае говорить о вводе агрегатов в 2018 голу преждевременно. Срок — 30 сентября очень важен, так как, если он не будет выдержан, то перекрытие реки в 2016 году и, следовательно, ввод двух агрегатов в 2018 году будет невозможен", — уверен он.

Найти зарубежного инвестора пока не удалось, подчеркивает эксперт.

"Финансировать строительство Рогуна, скорее всего, придётся народу Таджикистана. В каких размерах? Неизвестно. А неизвестно потому, что до настоящего времени отсутствует полностью проект и Банковское ТЭО Рогуна, то есть мы не знаем, во сколько обойдётся всё строительство, когда окупится и окупится ли вообще. Ведь те 3,9 миллиарда долларов — это только Лот № 2 (плотина), а их всего четыре", — поясняет Колесниченко.

По словам эксперта, из сообщения о соглашении неясно, какие инвестиции для Salini со стороны ОАО Рогунская ГЭС потребуются для первого этапа плотины (то есть для сооружения пускового профиля плотины) к 2018 году.

"Об этом мы можем только догадываться. По моим грубым прикидкам, на весь пусковой комплекс первых двух агрегатов, в том числе и для плотины потребуется не менее 1,5 миллиарда долларов, то есть необходимо выделять по 750 миллионов долларов в год", — говорит Анатолий Колесниченко.

"В соглашении прослеживается утверждение о том, что доходы от эксплуатации 1-й очереди ГЭС пойдут на финансирование дальнейшего хода строительства. Позвольте спросить, а как же быть с зимней энергией, которую так ждёт народ Таджикистана и которую собираются продавать за рубеж? Да и потом доходы эти не так уж и велики, не более 100 миллионов долларов в год. Даже если 1,5 миллиарда и будут изысканы, то освоить их, особенно в первый год с нуля, будет весьма проблематично", — говорит специалист.

Что же касается срока ввода в эксплуатацию двух первых агрегатов ГЭС, то, по его прогнозам, при условии выделения необходимого финансирования и соблюдения всех требований безопасности — это 2022-2023 годы, а при несоблюдении этих рекомендаций — 2020 год, не ранее.

"Для специалистов я готов предметно аргументировать и обосновывать эти прогнозы", — заключил Колесниченко.

Ну, или можно помолиться…

Через два дня после заявления Salini Impregilo S.p.A. на пятничном намазе 8 июля, глава Совета улемов Исламского центра Саидмукаррам Абдукодирзода призвал всех мусульман страны помолиться за скорейшее завершение строительства Рогунской ГЭС.

Он призвал прихожан обратить свои молитвы Аллаху, с чьей помощью Таджикистан сможет своевременно и своими силами завершить строительство Рогуна, и просить его, чтобы никто не препятствовал возведению гидроэлектростанции.

Глава Совета улемов также отметил, что благополучное завершение строительства Рогунской ГЭС будет огромным достижением народа Таджикистана, которое пойдет на пользу всему живому — человеку и животному. И добавил, что это будет также выгодно для всех государств региона.



Следите за нашими новостями на Facebook, Twitter и Telegram

13.07.2016 10:46

Энергетика

Система Orphus

Правила комментирования

comments powered by Disqus
телеграм - подписка black

Досье:

Ширин Чингизовна Айтматова

Айтматова Ширин Чингизовна

Депутат Жогорку Кенеша КР V созыва

Перейти в раздел «ДОСЬЕ»
1

представитель еврейcкой национальности живет в Джалал Абадской области Киргизии

Какой вакциной от коронавируса Вы предпочли бы привиться?

«

Декабрь 2024

»
Пн Вт Ср Чт Пт Сб Вс
            1
2 3 4 5 6 7 8
9 10 11 12 13 14 15
16 17 18 19 20 21 22
23 24 25 26 27 28 29
30 31
