Cтроящаяся в Таджикистане Рогунская ГЭС - самый масштабный проект республики в современной истории
Рогунская ГЭС — стройка-мечта современного Таджикистана.
ГЭС расположена на реке Вахш в 110 км от Душанбе. Данную гидроэлектростанцию называют самым большим долгостроем страны, так как ее возведение началось в 1976 году и продолжается до сих пор.
История строительства Рогунской ГЭС
Технический проект Рогунской ГЭС был разработан в 1974-м Среднеазиатским отделением института "Гидропроект" города Ташкента.
Проект пришлось осуществлять в крайне трудных условиях: высокая сейсмичность зоны, непрочные горные породы, разлом под дном реки, где выгоднее всего ставить плотину. Советские гидростроители нашли решение для каждой проблемы.
Трансформаторы и гидротурбины для Рогунской ГЭС начали изготавливать в УССР, гидрогенераторы — в Свердловске. Всего в проекте участвовало более 300 предприятий советских республик. Для строителей был построен город Рогун.
Строители начали пробивать тоннели в непрочных рыхлых породах и бетонировать их изнутри. В месяц удавалось пройти всего несколько десятков метров. План предусматривал пробивку 63 километров тоннелей. Для ускорения работ тоннели пробивались с двух концов и из середины через дополнительные шахты.
Для отсыпки плотины были построены многокилометровые конвейеры, что позволяло сократить сроки строительства и сэкономить 80 миллионов советских рублей, в сравнении с обычной отсыпкой плотины карьерными грузовиками.
В 1987-м началось возведение верхней перемычки плотины, 27 декабря 1987-го состоялось перекрытие реки Вахш.
К 1993-му высота верховой строительной перемычки достигла 40 метров, к этому же времени был пройден 21 километр тоннелей, выполнена основная работа по выработке помещений машинного (70%) и трансформаторного (80%) залов.
После распада Советского Союза строительство ГЭС было законсервировано до начала 2000-х.
Восьмого мая 1993 верховая строительная перемычка была размыта мощным паводковым потоком, тоннели и машинный зал были частично затоплены.
В 2004-м правительство Таджикистана подписало контракт с российской компанией "Русал" о достройке ГЭС. Однако стороны не сошлись во мнениях по ряду вопросов, и в 2007-м Таджикистан официально расторг соглашение с компанией.
Перекрытие реки Вахш для возведения плотины неоднократно откладывалось. В 2010-м Таджикистан завершил работы в первом строительном тоннеле станции. Тогда же между Таджикистаном и Всемирным банком было заключено соглашение о проведении международной экспертизы проекта станции.
В конце победителем объявленного международного тендера на выбор компании-подрядчика Рогунской ГЭС была объявлена итальянская Salini Impregilo S.p.A.
Итальянская компания приступила к возведению дамбы гидростанции с нижнего бьефа на участке шириной 200 метров.
К настоящему моменту высота плотины на этом участке достигла 35 метров.
Составлен график работ по каждому участку строительства плотины ГЭС, основание которой составляет 1,5 км.
Современный этап строительства ГЭС
Президент Таджикистана Эмомали Рахмон взял под личный контроль возведение Рогунской ГЭС. На совещаниях с ответственными лицами Рахмон неоднократно подчеркивал, что обеспечение энергетической независимости Таджикистана имеет непреходящее значение для устойчивого социально-экономического развития страны.
В октябре 2016 года президент за рулем бульдозера принял непосредственное участие в перекрытии реки Вахш для строительства плотины Рогунской ГЭС.
Строительство ГЭС планировалось осуществить в несколько этапов. Сначала насыпать плотину высотой 135 метров и провести монтаж двух гидроагрегатов, работающих на пониженном напоре. Мощность первой очереди с планируемым пуском в ноябре 2018 года составила 240 МВт при среднегодовой выработке 1,6 миллиарда кВтч.
Ввод в эксплуатацию всех шести гидроагрегатов запланирован на декабрь 2024 года, набор проектной отметки НПУ водохранилища — 2032 год.
Чтобы не отставать от графика, весной 2018 на объекте было увеличено число строителей на 2,6 тысячи человек. Количество инженеров и рабочих на данный момент превышает 18,6 тысячи человек. На отдельных участках работы ведутся круглосуточно в несколько смен.
В конце июля 2018 Эмомали Рахмон лично проинспектировал стройку Рогунской ГЭС и запустил первую конвейерную линию доставки на объект строительных материалов для возведения плотины.
С возведением второй части длина конвейерной линии достигнет 9 километров – до конечного пункта возведения плотины.
За это время финансирование объекта несколько раз увеличивалось. Из бюджета республики выделялись дополнительные денежные средства за счет продажи драгоценных камней и металлов, выпуска облигаций, продажи евробондов.
Запуск первого агрегата Рогунской ГЭС

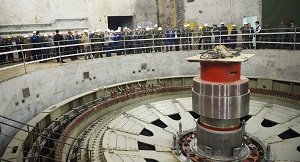

Запуск первого агрегата Рогунской гидроэлектростанции состоялся 16 ноября 2018. Важное событие были приурочено к празднованию в Таджикистане Дня президента. Проектная мощность каждого из агрегатов - 600 МВт.
Вечером 17 ноября по этому случаю в Душанбе прошел грандиозный гала-концерт мастеров искусств и театрализованное представление.
Мероприятие посетили посланники международных организации и диппредставительств зарубежных стран, делегации из Узбекистана, России, Кыргызстана, Афганистана, Италии, большое количество отечественных и зарубежных журналистов.
Первый гидроагрегат Рогунской ГЭС за первые полтора месяца работы выработал в три раза больше энергии, чем все существующие в республике малые ГЭС за весь 2018-ый (это 90,3 миллионов кВт.ч электричества).
В целом, по данным Минэнерго, в 2018-ом Таджикистан произвел рекордный за всю историю республики объем электроэнергии: более 19,7 миллиарда кВт.ч.
Весной 2019-го после почти четырехмесячного перерыва возобновилось производство электроэнергии на Рогунской ГЭС.
В энергосекторе страны сообщалось, что на объекте идут обычные профилактические работы с целью проверки возможных неисправностей. В связи с этим в водохранилище гидростанции снизили объем воды.
Запуск второго агрегата Рогунской ГЭС
Второй агрегат Рогунской ГЭС в Таджикистане был запущен 7 июня 2019-го в тестовом режиме и работал на холостом ходу, не вырабатывая электроэнергию.
Официальный пуск второго агрегата - гиганта таджикской гидроэнергетики состоялся 9 сентября 2019-го и приурочен к празднованию Дня Государственной независимости Таджикистана. Президент Таджикистана Эмомали Рахмон принял участие в церемонии запуска второго агрегата Рогунской ГЭС.
По данным Министерства финансов страны, на строительство Рогунской гидроэлектростанции в 2019-ом выделено 2,1 миллиарда сомони (222,6 миллиона долларов).
Два агрегата Рогунской ГЭС в соответствии с утвержденным проектом установлены временно и будут вырабатывать электроэнергию до 2021 года, после чего будут заменены.
Цифры и факты о Рогунской ГЭС
Мощность гидроэлектростанции составит 3,6 ГВт, что сделает ГЭС крупнейшей в Центральной Азии. Возведение 335-метровой каменно-насыпной плотины сделает Рогунскую ГЭС самой высокой гидроэлектростанцией в мире.
Также Рогунская ГЭС с производственной мощностью 3600 МВт (более 17 млрд кВт/ч) электроэнергии станет самой крупной в регионе.
ГЭС сможет прослужить Таджикистану 115 лет.
За последние 25 лет на Рогунскую ГЭС было потрачено более 12,5 миллиарда сомони. Общая стоимость проекта составляет 3,9 миллиарда долларов.
За первые полгода 2017-го из бюджета Таджикистана на проект Рогунской ГЭС было потрачено 112 миллионов долларов (987 миллионов сомони). В 2016-м Таджикистан выделил на строительство 1,9 миллиарда сомони.
В прошлом году Таджикистан выпустил ценные бумаги на сумму 500 миллионов долларов для привлечения средств на достройку Рогунской гидроэлектростанции. Вернуть их власти Таджикистан пообещали через 10 лет — до 2028 года.
Для строительства плотины и других объектов ГЭС понадобилось свыше 50 миллионов кубометров камней, песка и других необходимых материалов.
Узбекистан был против
Власти Узбекистана неоднократно выступали против данного проекта. В письме к таджикскому коллеге в свое время премьер-министр Узбекистана Шавкат Мирзиёев заявил, что ряд исследований на площадке строительства Рогунской ГЭС подтвердили, что строительство сопряжено с громадными по масштабам угрозами для всего региона Центральной Азии.
В Узбекистане опасались, что в случае землетрясения будет велика вероятность прорыва плотины.
Однако с потеплением отношений между Таджикистаном и Узбекистаном Мирзиёев сменил риторику. В частности, во время визита Эмомали Рахмона в Ташкент Мирзиёев заявил на переговорах о готовности узбекской стороны принять участие в строительстве двух гидроэлектростанций общей мощностью 320 МВт на территории Таджикистана.
Значение Рогунской ГЭС для Таджикистана
По словам Эмомали Рахмона, Рогунская ГЭС позволит Таджикистану добиться полной энергетической независимости республики.
Крупный долгострой сможет также попасть в Книгу рекордов Гиннесса по продолжительности строительства, а также по высоте плотины.
Также пуском первой очереди Рогунской гидроэлектростанции прекратится заиливание нижестоящих ГЭС Вахшского каскада, в том числе Нурекской ГЭС. После возведения дамбы Рогунской ГЭС в нижестоящие водохранилища Вахшского каскада, в том числе Нурекской ГЭС, начнет поступать чистая вода.
