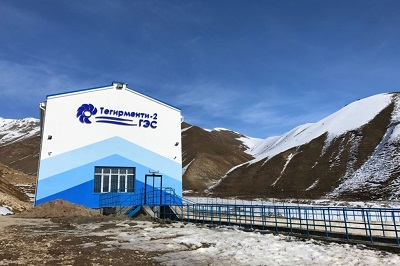

В Кеминском районе Кыргызстана построена малая гидроэлектростанция, которая в летнее время обеспечит бесперебойными поставками электричества население всей долины, а это порядка 10 тыс. человек. Торжественное открытие Тегирментинской малой ГЭС состоялось накануне, 16 февраля.
Строительство ГЭС стоимостью 215.6 млн сомов заняло около года. В январе 2016 года ОсОО «Тегирментинские ГЭС» получило от Российско-Кыргызского фонда развития кредит на 5 лет под 12% годовых в размере 144 млн сомов и вложило в строительство собственные средства – 71.6 млн сомов.
Основным преимуществом малой гидроэнергетики является ее экологичность – в процессе выработки электроэнергии ГЭС не производит парниковых газов и не загрязняет окружающую среду продуктами горения и токсичными отходами. Более того, ГЭС полностью автоматизирована, однако благодаря ей рабочие места получили 8 человек.
Как отметил глава РКФР Кубанычбек Кулматов, для фонда это первый проект в сфере малой гидроэнергетики. Финансирование проводилось через банк-партнер Айыл Банк.
«Для нас энергетика является одним из самых приоритетных направлений. Мы рассчитываем, что привлечем в энергетику инвестиции в размере до $200 млн на строительство новых и реконструкцию уже имеющихся объектов», - рассказал он.
Как добавил Кулматов, в этом направлении с Кыргызстаном хотят сотрудничать Чехия, Венгрия, Италия и другие страны, готовые инвестировать в малую гидроэнергетику.
По словам директора ОсОО «Тегирментинские ГЭС» Нияза Ирсалиева, в летнее время станция будет вырабатывать электричество для потребителей всей Чон-Кеминской долины, а избытка хватит и на Кичи-Кемин. Продавать выработанную электроэнергию планируется ОАО «Северэлектро», которое, в свою очередь, будет перепродавать ее населению по установленным тарифам.
- Факты о Тегирментинских ГЭС:
- Первое строительство малой ГЭС со дня обретения независимости Кыргызстана;
- Чешское оборудование компании Cink Hydro;

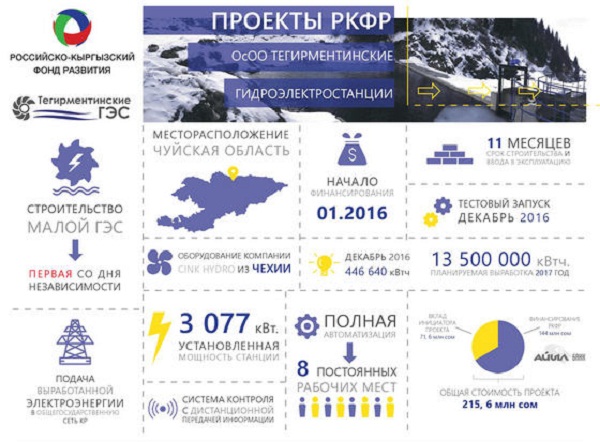

- Строительство и ввод в эксплуатацию – 11 месяцев;
- Установленная мощность – 3 077 кВт;
- Планируемая выработка на 2017 год – 13.5 млн кВтч;
- Полная автоматизация и дистанционная передача информации.
Компания планирует выработать и поставить в общегосударственную сеть электроэнергию в количестве 13.5 млн кВтч.
«Окупаемость проекта составит порядка 5-8 лет. На ГЭС также действует гарантия 2 года, сервисное обслуживание в течение 10, а первый капитальный ремонт предстоит только через 30 лет», - рассказал директор ОсОО.
В пример Ирсалиев привел Верхне-Нарынский каскад ГЭС, сметная стоимость которого составляет $747 млн, мощность – 247 мегаватт. При подсчете удельной стоимости 1 киловатт будет стоить $3 тыс. При этом на малой ГЭС этот показатель составляет $1 тыс. Разница в сроках строительства объектов – 8 лет и 1 год соответственно.
Единственным недостатком ГЭС станет ее сезонность, так как в зимний период будут заметны спады в выработке электроэнергии.
