90 секунд
  • 90 секунд
  • 5 минут
  • 10 минут
  • 20 минут
По вопросам рекламы обращаться в редакцию stanradar@mail.ru

Успеть в срок: стройка Рогунской ГЭС на личном контроле у президента

18.05.2017 10:10

Энергетика

Успеть в срок: стройка Рогунской ГЭС на личном контроле у президента

Успеют ли рабочие завершить строительство первого агрегата Рогунской ГЭС в срок, рассуждает обозреватель Андрей Захватов.

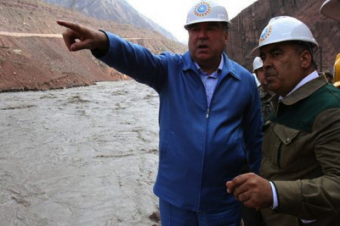

Через 6 месяцев после успешного перекрытия Вахша президент Таджикистана Эмомали Рахмон прибыл в Рогун, где ознакомился с ходом строительства Рогунской ГЭС и выступил перед коллективом гидростроителей.

Глава Таджикистана отметил, что сильные снегопады внесли изменение в сроки строительных работ и теперь, к сожалению, возведение Рогунской ГЭС отстает от графика.

"С ноября 2016 года до сегодняшнего дня на плотине, проектный объем которой составляет 2,7 миллиона кубических метров, засыпано лишь 2 миллиона кубометров горных пород, что составляет лишь 74% работ. Из 56 перечня контрольно-измерительных приборов плотины установлены 47 единиц", — заявил Рахмон.

Президент вновь подчеркнул, насколько приоритетным для Таджикистана является возведение Рогунской ГЭС, поскольку она позволит добиться энергетической независимости республики и положительно отразится на социально-экономическом развитии страны.

Sputnik Таджикистан узнал мнение российского политического обозревателя Андрея Захватова о ходе строительства данной гидроэлектростанции.

- Андрей Васильевич, на какие фрагменты выступления Эмомали Рахмона в Рогуне Вы обратили внимание и почему?

— Из большой и профессионально подготовленной специалистами речи президента я бы выделил несколько главных технических моментов, но, прежде всего, хотел бы заметить вот что: в советский период, в 1960 — 1970-е годы, строительство Нурекской ГЭС велось при мощной информационной поддержке центральных московских и республиканских СМИ.

Сейчас же строительство Рогунской ГЭС идет почти в полном информационном вакууме. Поэтому озвученный президентом Таджикистана первый с октября прошлого года подробный анализ ситуации на строительстве ГЭС привлек внимание и технических специалистов, и политических обозревателей.

Первое и главное, на что можно обратить внимание в речи Эмомали Рахмона — глава государства хорошо информирован о ходе строительства, и стройка находится под его личным контролем.

Президент знает о создавшемся отставании от графика работ по отсыпке тела плотины, знает о ходе работ на первом и втором строительных туннелях. Именно эти сооружения должны будут противостоять весеннему и летним паводкам и пропустить паводковую воду.

- Вы полагаете, паводки на Вахше уже в этом году могут быть серьезными?

— Серьезное испытание для уже возведенных сооружений в Рогуне ожидается через несколько дней, когда в Таджикистан придет аномальная для мая месяца жара. Комитет по чрезвычайным ситуациям Таджикистана уже предупредил об этом население.

Минувшая зима также была аномальной — в горах накоплено снега в полтора — два раза больше нормы. Снег начинает интенсивно таять, паводки ожидаются существенно выше средних многолетних. И, насколько я могу предположить, на площадке строительства ГЭС работы сейчас ведутся круглосуточно, с привлечением всех сил и средств.

Второй, и тоже очень важный момент: в своем выступлении президент высказал озабоченность ходом работ по предотвращению размыва солевого пласта, залегающего под основанием будущей плотины, поскольку без получения гарантий безопасности возводить плотину на солевом пласте не имеет смысла.

Президент указал также на то, что третий строительный туннель должен быть готов к вводу первых двух агрегатов, но отставание от графика работ по туннелю и на ряде других объектов "создают серьезную угрозу для запуска первого агрегата до конца 2018 года".

- У Вас есть уверенность в том, что в 2018 году первый агрегат Рогунской ГЭС будет введен в действие?

— Этот вопрос правильнее было бы адресовать руководству итальянской компании Salini Impregilo, которая поначалу выиграла тендер по лоту № 2 (возведение плотины), но фактически в качестве генерального подрядчика руководит всей стройкой. Как было официально заявлено в июле 2016 года, первый агрегат итальянцы рассчитывали поставить под нагрузку в августе 2018-го.

Мое же мнение, остается прежним. Я считаю, что не нужно мешать итальянцам строить Рогунскую ГЭС. Компания Salini Impregilo — не новички в гидроэнергетическом строительстве.

От возможных неожиданностей в строительстве столь серьезных объектов никто не застрахован. Примером тому является недавняя угроза разрушения плотины Оровилл в США, которую удалось предотвратить.

И даже если в период прохождения паводков в реке Вахш возникнут ситуации, осложняющие продолжение строительства Рогунской ГЭС, — это не беда и не катастрофа. Но незапланированные ситуации повлекут за собой перенос сроков ввода первых двух агрегатов.

- В июле прошлого года ветеран строительства Нурекской ГЭС инженер Анатолий Колесниченко, который до 2012 года работал также и в Рогуне, выразил сомнение в возможности пуска первого агрегата в 2018 году.

— Я сегодня связывался по телефону с Анатолием Ивановичем. Он также знаком с анализом ситуации, который озвучил президент Таджикистана. По его оценкам, пропускная способность существующих 2-х туннелей в настоящее время значительно снижена по сравнению с пропускной способностью, которая была на май 1993 года, когда произошла авария с размывом Верховой перемычки Рогунской ГЭС.

Поэтому сохраняется риск — для пропуска катастрофического паводка 2017 года двух туннелей может не хватить. А третий туннель, который эксперты Всемирного Банка рекомендовали завершить к июню 2017 года, пока еще не готов.

Эксперт считает, что к перекрытию в 2016 году нельзя было приступать, не будучи уверенным в его готовности третьего туннеля в срок, об этом Sputnik Таджикистан уже писал в конце сентября 2016 года.

Но если необходимо было перекрыть Вахш, то перекрытие можно было вести по предлагаемой Анатолием Колесниченко схеме 2-стадийного перекрытия реки — по аналогии с тем, как это было сделано в Нуреке в схожих условиях.

В текущем же 2017 году остается уповать на то, что пик паводка будет растянутым по времени и высоты верховой перемычки хватит для сдерживания катастрофического притока воды.

Что же касается ввода в эксплуатацию первых 2-х агрегатов Рогунской ГЭС по временной схеме в 2018 году, то Колесниченко напоминает, что для выполнения этой задачи необходимо уложить в тело плотины 1-й очереди свыше 10 миллионов кубометров различных грунтов.

Кроме этого, необходимо будет вывезти из карьера галечника в верхнем бьефе плотины (из зоны затопления) около 20 миллионов кубометров грунта и складировать этот грунт на незатопляемых отметках — это тоже входит в рекомендации экспертов Всемирного банка.

Объем этих работ — колоссальный. По мнению специалиста, если с паводком 2017 года строители Рогуна справятся и эти условия будут выполнены, то таджикским гидростроителям и итальянской компании Salini Impregilo будет честь и хвала.

- Зададим последний вопрос, политического характера. Судя по сближению позиций Таджикистана и Узбекистана по целому ряду направлений, отношения двух стран при президенте Шавкате Мирзиёеве значительно улучшились. Возможно ли, на Ваш взгляд, снятие всех спорных вопросов вокруг Рогунской ГЭС?

— Отношения между Таджикистаном и Узбекистаном улучшаются, это прекрасные новости. Только недавно Узбекистан поразил своих соседей прекрасной выставкой производимой продукции.  Обе страны находятся в бассейне стока двух главных рек Центральной Азии — Сырдарьи и Амударьи. Водные ресурсы этих рек — достояние всего региона.

Я полагаю, что договориться о справедливом разделе водных ресурсов две страны могут, не забывая при этом о правах Афганистана и Туркменистана на часть речного стока Амударьи. Нельзя забывать и о судьбе почти исчезнувшего Аральского моря.

Есть очень хороший пример: руководители 10 европейских стран, по территории которых проходит река Дунай, смогли договориться об использования стока этой реки. Германия, Австрия, Словакия, Венгрия, Хорватия, Сербия, Болгария, Румыния, Молдова и Украина смогли договориться.

Почему не смогут договориться страны Центральной Азии? Я уверен — при наличии доброй воли и при работе квалифицированных специалистов — смогут.





Следите за нашими новостями на Facebook, Twitter и Telegram

Показать все новости с: Эмомали Рахмоном , Шавкатом Мирзияевым

18.05.2017 10:10

Энергетика

Система Orphus

Правила комментирования

comments powered by Disqus

Материалы по теме:

телеграм - подписка black
На 250 тысяч

человек вырослв численность населения Казахстана за последний год

Какой вакциной от коронавируса Вы предпочли бы привиться?

«

Ноябрь 2024

»
Пн Вт Ср Чт Пт Сб Вс
        1 2 3
4 5 6 7 8 9 10
11 12 13 14 15 16 17
18 19 20 21 22 23 24
25 26 27 28 29 30
