90 секунд
  • 90 секунд
  • 5 минут
  • 10 минут
  • 20 минут
По вопросам рекламы обращаться в редакцию stanradar@mail.ru

Сапар Исаков: Мы не стали «подставлять» предыдущее правительство Сооронбая Жээнбекова.Часть1

Сапар Исаков: Мы не стали «подставлять» предыдущее правительство Сооронбая Жээнбекова.Часть1

Бывший премьер-министр Кыргызстана Сапар Исаков распространил политическое заявление, касаемо своего осуждения по делу модернизации ТЭЦ Бишкека.

Ниже приводим текст обращения:

«Уважаемые соотечественники! Итоги следствия и начало судебного разбирательства по вопросам модернизации ТЭЦ Бишкек убедительно доказывают исключительно политический и заказной характер данного сфабрикованного уголовного дела.

Люди, реально виновные в аварии на ТЭЦ, и готовившие ее к осенне-зимнему периоду 2017-2018 годов, проведшие некачественный ремонт на старых участках Теплоцентрали, прячутся за обвинениями и выполняют политический заказ, который исходит от президента Сооронбая Жээнбекова и его «горе советчиков». Обвинения в отношении С.Исакова, Ж.Сатыбалдиева, О.Артыкбаева, А.Калиева, С.Авазова, Ж.Назарова, Т.Бримкулова, О.Лавровой не обоснованы. Вместо анализа причин аварии и работы по их устранению мы наблюдаем совершенно абсурдные действия властных структур по перекладыванию проблемы «с больной головы на здоровую».

Предъявленное мне и другим вышеуказанным лицам обвинительное заключение абсолютно лишено правовой основы и представляет собой смесь политического популизма и околоправового «шулерства». Допущенные в ходе следствия процессуальные и иные нарушения дискредитируют правоохранительную систему Кыргызской Республики, становятся яркими примерами непрофессионализма следствия и надзорных органов. В уголовном деле не было и нет ни одного доказательства предъявленных нам обвинений по заключенному соглашению о модернизации ТЭЦ Бишкека.

В январе 2018 года во время и сразу после аварии возглавляемое мной правительство принимало экстренные меры по устранению неисправностей, возобновлению подачи тепловой энергии и смягчению негативных последствий для горожан.

Мы не стали «подставлять» предыдущее правительство Сооронбая Жээнбекова, которое работало почти до сентября 2017 года и должно было обеспечить завершение основных работ по подготовке к осенне-зимнему отопительному периоду 2017-2018гг.  Более того, я принес извинения жителям Бишкека и, как обещал, в кратчайшие сроки мы сумели урегулировать чрезвычайную ситуацию. Выстоять в те дни Бишкеку помогла модернизированная, то есть заново построенная часть ТЭЦ, сработавшая почти безукоризненно в условиях аварии и аномальных морозов.

Однако, мы совершенно не учли того обстоятельства, что в случившейся аварии новые хозяева Белого дома увидели возможность свести политические счеты, в частности, со мной. Не могу судить, чего здесь оказалось больше, личного неприятия или политического расчета, но стремление сразу просчитывалось как явное, а с определенного времени стало неприкрытым.

Чтобы отвлечь внимание от истинных причин аварии и недостатков в работе предыдущего правительства в СМИ стала активно муссироваться тема возможных нарушений при заключении соглашения и реализации проекта модернизации ТЭЦ.

Общественному сознанию упорно навязывалось мнение о том, что авария на ТЭЦ произошла по вине модернизации, а наши замечания о том, что авария произошла на старой части ТЭЦ никто и слышать не хотел. Официальные лица внушали людям, что китайская компания ТВЕА завысила стоимость работ, но при этом совершенно игнорировался факт о том, что российская компания ИНТЕР РАО ЕЭС предлагала свои услуги по цене в 1,55 раза дороже за 1мВт наращенной мощности ТЭЦ.

Лично меня огульно обвиняют в лоббировании интересов китайской компании, совершенно не принимая во внимание то, что в качестве единственного исполнителя проекта, данная компания была определена не кем-нибудь, а именно правительством КНР. И это было правом правительства Китая, поскольку оно и финансировало проект модернизации. Верхом цинизма и двойных стандартов стало обсуждение данного вопроса в Жогорку Кенеше и последовавшее вслед за этим уголовное преследование должностных лиц, имевших отношение к заключению соглашения по модернизации ТЭЦ Бишкека.

Надо признать, на тот момент мы не смогли противостоять откровенно популистской демагогии, льющейся из официальных каналов. Люди поверили в эту ложь.

И все же мы верим, что правда и справедливость обязательно восторжествуют, рано или поздно. По прошествии года становится очевидным отсутствие у стороны обвинения хоть каких-то реальных доказательств нашей вины.

Все обвинения сфабрикованы. Обвинительное заключение больше напоминает набор бездоказательных домыслов и намеков, но никак не юридический документ. Пиарщики Жээнбекова воспользовались эмоциональным состоянием людей, в которое легко попасть неискушенному человеку, особенно когда популистская ложь изобилует огромными цифрами якобы «сворованных у народа денег».

Чтобы развеять мифы, навязываемые обществу со стороны властных структур, наши специалисты подготовили Краткий справочный материал, который позволит любому грамотному человеку убедиться в абсурдности предъявленных нам обвинений (прилагается).

Уважаемые соотечественники! Еще год с небольшим назад и представить себе не мог, что буду так оболган и обвинен в коррупции. Воспитан своими родителями и старшими товарищами так, что ненавижу взяточников и коррупционеров.

Я действительно горячо поддерживал проекты национального возрождения и укрепления независимости Кыргызстана, в том числе строительство новой части ТЭЦ Бишкека и продвижение идеи Всемирных игр кочевников, строительство ипподрома в Чолпон-Ата и реконструкцию Исторического музея. Это были необходимые для страны решения, хотя не исключаю каких-то нарушений у подрядчиков или в некоторых учреждениях и ведомствах при проведении тендеров и закупок. Но я всегда работал честно на благо нашей страны.

Тяжело осознавать, что многие люди поверили в грязную ложь, которую распространяют официальные лица и провластные средства массовой информации.

Глубоко благодарен всем гражданам, которые верят в мою невиновность. Я не подведу вас! Выдержу выпавшие на мою долю испытания и защищу свое честное имя. Независимые эксперты уже доказали ангажированность и заказной характер сюжетов обо мне в передачах ОТРК. И я буду бороться за то, чтобы народ Кыргызстана знал правду. Я честный человек и докажу это во что бы то ни стало. Потому, что, правда на моей стороне! И наша сила – в правде!»

Краткий справочный материал к вопросу о модернизации ТЭЦ Бишкека

Вопрос 1. Проводился ли аудит по расходам на модернизацию ТЭЦ и откуда появилась фантастическая цифра суммы ущерба в $111 млн?

Реальный аудит не проводился, поскольку в таких случаях признается только международный аудит. Заранее понимая невозможность доказать масштабные хищения при реализации проекта модернизации ТЭЦ, власти протащили через Жогорку Кенеш отказ от международного аудита.

Фантастическая цифра суммы ущерба в $111 млн, была по сути «высосана из пальца», как это правильно отметил адвокат. Представленный со стороны следствия «Анализ завышения цен», опирается на выведенный индекс из российского каталога цен 2016 года и перемножения индекса с количеством предметов в смете с учетом переводных понижающих индексов на 1991 год. ГКНБ рассчитывает смету по ценам 2016 года, потом переводят их в цены 1991 года и при этом используют литературу «Стройиздата» за 1991 года и «Минархстроя» за 1996 год.

Такая методология не применяется нигде в мире. В том числе в самой России. Доказательством тому служит то, что участвовавшая в переговорах российская ИНТЕР РАО ЕЭС предлагала выполнить модернизацию ТЭЦ Бишкека в 2 раза дороже, чем «хотелось бы» горе-экспертам ГКНБ по их надуманной методике. Причем ИНТЕР РАО ЕЭС базировала свою смету на настоящем российском индексе цен.

Но следствие изначально игнорировало реальные методологии и реальные условия. Совершенно очевидно, что с подачи стороны обвинения, ОАО «Электрические станции» 26 июня 2018 года объявило тендер на сумму 13,6 млн сомов на подготовку сметной документации проекта «Модернизация ТЭЦ Бишкека». По сути, «задним числом», в 2018 году составить смету на 2013 год.

30 июля 2018 года победителем «Электрические станции» определили КГНПИ «Энергопроект». Такая организация является государственным учреждением и находится при Государственном комитете промышленности, энергетики и недропользования Кыргызской Республики (ГКПЭН).

Однако следует отметить, что НИИ «Энергопроект» в 2015 году являлся подрядчиком ТВЕА по адаптации проекта «модернизация ТЭЦ». При этом по итогам работ, выполненным Энергопроектом по адаптации проекта, со стороны Госстроя выдано разрешение на строительство (т.е. на модернизацию ТЭЦ).

Удивительно, но впоследствии в 2018 году тот же НИИ «Энергопроект» становится подрядчиком ОАО «Электрические станции» по составлению задним числом смет для определения стоимости модернизации ТЭЦ.

Выходит, что одна и та же организация (Энергопроект) вначале выполнила работу для ТВЕА, в том числе и по стоимости, и получила разрешение на строительство. А в последующем по договору с ОАО «Электрические станции» эта организация определяет сметную стоимость модернизации, которая не соответствует своей же первоначальной работе.

То есть на лицо двойная аффилированность «Энегопроекта». Изначально с ТВЕА, а потом с ОАО «ЭС». Это сводит на нет и делает неприемлемой как первую, так и вторую работу «Энергопроекта» для рассмотрения в суде в качестве материала, имеющего значение для уголовного дела.

В 2015 году заключен договор между ТВЕА и НИИ «Энергопроект» на адаптацию всего проекта и сопровождение его до получения заключения экспертизы в Департаменте экспертизы в Госстрое. Странно, что согласно всем отчетам, НИИ «Энергопроект» осуществил в 2015 году адаптацию, но теперь, в заключении судебно-строительной экспертизы, подготовленной тем же НИИ «Энергопроектом» (но теперь уже на основании постановления ГКНБ), утверждается, что проект адаптирован «не полностью».

НИИ «Энергопроект»  сам получал для ТВЕА все разрешения на строительство, на эксплуатацию в Департаменте экспертизы Госстроя. А теперь говорят, что не весь проект адаптирован.

Сметная стоимость должна определяться на момент составления проектно-сметной документации и начала реализации проекта. Проект начал реализовываться в 2015 году.

Контрактное соглашение между ТВЕА и ОАО «ЭС» вступило в юридическую силу в июне 2014 года. А судебно-строительная экспертиза выводит оценку стоимости на 2013 год. В 2013 году вообще не существовало ни проекта и ничего иного. Тогда велись переговоры с китайской стороной. Практическая реализация проекта началась в 2015 году.

Поскольку выводы экспертизы даже по временным рамкам не соответствуют действительным фактам, абсолютно недопустимо рассматривать заключение повторной комплексной судебно-строительной (комиссионной) и технической экспертизы от 20 декабря 2018 года как доказательство в суде.

Далее, согласно закону о судебно-экспертной деятельности заключение экспертизы должно основываться на исследованиях и расчетах экспертов (судебно-строительной экспертизы). А в данном случае заключение основывается на выкладках НИИ «Энергопроект», выдаваемых экспертами как свое заключение.

В начале исследовательской части они (эксперты) подтверждают то, что проект прошел экспертизу в Департаменте экспертизы Госстроя, получил разрешение на строительство согласно кыргызскому законодательству и СНиП, принят в эксплуатацию и работает 2 года. И далее обвиняют, что проект и строительство велись в условиях несоблюдения СНиП. Сами себе противоречат.

Таким образом, напрашивается вывод, что с момента спланированного отказа от международного аудита и решения применить «свой местный» аудит, а также заведения уголовного дела на экспертов Государственной экспертной службы было очевидно, что ГКНБ применит свою «методологию».

Вопрос 2. Можно ли было за $275 млн (вместо $386 млн), как утверждают эксперты ГКНБ, осуществить модернизацию ТЭЦ с увеличением мощности на 300 МВт и 300 Гкал?

Версия следствия о справедливой стоимости в $0,916 млн за 1 МВт специально занижена и не реалистична. ГКНБ виртуально выводит индексы и спекулирует математическими расчетами и ценами, игнорируя международный и региональный опыт строительства.

К сожалению, таких ценовых предложений ($0,916 млн. за 1 МВт) не было и быть не могло.

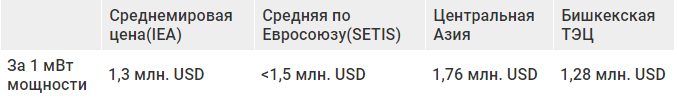

Следствие проигнорировало сравнительные и стандартные цены  Международного энергетического агентства — International Energy Agency (IEA) и SETIS при Европейской комиссии.

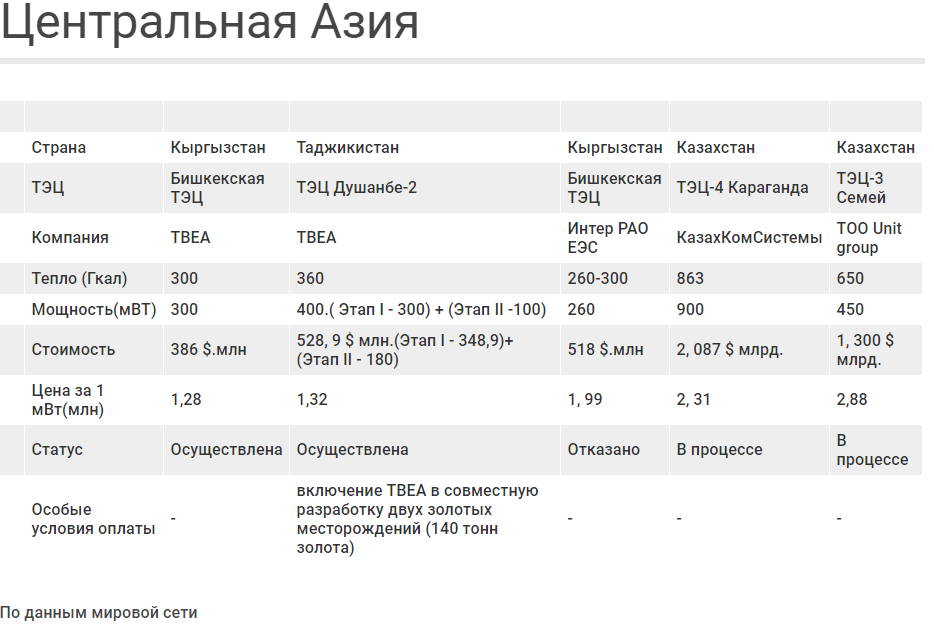

То есть, если брать среднюю цену по Центральной Азии ($1,76 млн за 1 МВт), модернизация ТЭЦ могла обойтись Кыргызстану в $528 млн. И если сравнить с нашими затратами ($386 млн или $1,287 млн за 1 МВт) то получается, напротив, Кыргызстан сэкономил на модернизации ТЭЦ $141,9 млн.

Задача правительства – договориться о самой низкой возможной цене за 1 МВт мощности – именно в расчете за 1 МВт мощности задается стоимость в энергетическом секторе. Это международная практика.

Вопрос 3. Кто помимо китайских компаний участвовал в переговорах по модернизации ТЭЦ?

В переговорах участвовала российская компания ИНТЕР РАО ЕЭС — монополист в сфере импорта и экспорта электроэнергии РФ – давала предложение по реконструкции ТЭЦ Бишкек стоимостью в $518 млн за 260 добавочных МВт.

Вопрос 4. Какие предложение по реконструкции ТЭЦ Кыргызстан получал?

Предложения по ТЭЦ:

Необходимо также учесть, что TBEA в ходе переговоров также согласилась оказать грантовую помощь на сумму в $20,3 млн.

Вопрос 5. Правда ли, что Максим Бакиев договаривался модернизировать ТЭЦ якобы за $150 млн и, что были другие дешевые предложения на сумму $200 млн или даже за $50 млн.

Непрофессионализм следователей проявляется уже в том, что они совершенно необоснованно сравнивают проекты модернизации с увеличением мощности на 300 МВт с предложениями о реконструкции без увеличения мощности ТЭЦ.

ГКНБ бросается любыми ценами ($150 млн от Всемирного банка, $200 млн от TBEA), чтобы подтвердить обвинение. Но это знак того, что следствие не разбирается в том, что стояло за каждой ценой.

Это обман, когда сравнивают реализованный в 2014-2017 годах проект модернизации ТЭЦ города Бишкек с предварительными проработками Максима Бакиева от 2010 года о реконструкции ТЭЦ города Бишкек со Всемирным банком (на сумму $150 млн) и отклоненным предложением китайской компании ТВЕА (на сумму $200 млн). Отдельно, следователи безответственно заявляют о якобы возможности исполнения 90% всех работ за $50 млн.

А вот что сообщают реальные специалисты из энергетической отрасли:

  1. Проект за $50 млн – означал лишь ремонтно-профилактические работы для продления ресурса работы оборудования примерно на 5 лет. Проект не предусматривал наращивание мощностей ТЭЦ.
  2. Проект за $150 млн (Всемирный банк) – предусматривал замену 5 котлов и 2 турбогенераторов на новые с установкой на старые фундаменты без замены блочной инфраструктуры и на старом корпусе. Проект реконструкции не предусматривал наращивание мощностей ТЭЦ.
  3. Проект за $200 млн (старое предложение от ТВЕА в 2010 году) – предлагалась установка вместо паровых турбин парагазовых установок, что вообще неприемлемо, так как увеличивает потребление газа и приводит к отказу от угля. Поэтому данное предложение было совершенно справедливо отклонено при рассмотрении еще в 2010 году. Проект реконструкции не предусматривал наращивание мощностей ТЭЦ.
  4. Проект за $386 млн (новое предложение от ТВЕА в 2013 году) – демонтаж первых очередей ТЭЦ Бишкека в целом и строительство на его месте новой ТЭЦ мощностью 300 МВт и увеличением подачи тепловой энергии на 300 Гкал. По существу это новая ТЭЦ на месте демонтированных блоков 1-8, которые имели поперечные связи по пару высоких параметров. Новая ТЭЦ не имеет поперечных связей со старой ТЭЦ, она выдает теплофиционную воду в сети старой ТЭЦ.

Стоит также отметить предоставленные со стороны ТВЕА дополнительные работы и оборудование на $20,3 млн, плюс строительство школы.

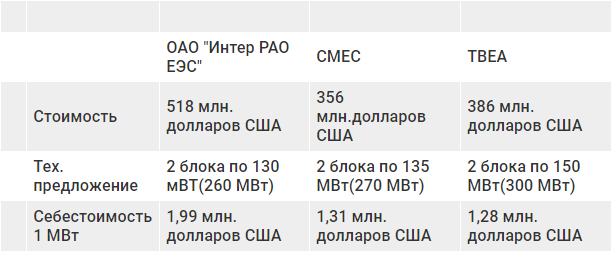

  1. Следует также отметить, что был также предложен проект за $518 млн (ИНТЕР РАО ЕЭС) – разработанный российским институтом концептуальный проект расширения ТЭЦ на восточную часть мощностью 260 МВт и увеличением подачи тепловой энергии на 260 Гкал. Единственный вариант сопоставимый с осуществленным проектом по техническим параметрам и объемам строительства, но без учета стоимости сероочистки, которая выполнена в осуществленном проекте. При этом, сметы на $518 млн составлены по действовавшим на тот момент российским нормативам.
  2. И, наконец, проект за $356 млн (компания СМЕК) – наращиванием мощности 270 МВт (меньше, чем у ТВЕА на 30 МВт) и увеличением подачи тепловой энергии на 270 Гкал. В предложении СМЕК не учтены возведение новой дымоходной трубы и системы золошлакоудаления, без которых модернизация была невозможна. А у ТВЕА. На эти цели смета составляла $24 млн, то есть, фактическая цена у СМЕК могла подняться еще на $24 млн. Направлен запрос в СМЕК на предоставление новой цены с учетом этих работ, но ответа не получили.

Вопрос 6. Какие главные доводы у следствия после проведенного его экспертами анализа цен?

У следствия выходит невероятная картина. Оказывается ГКНБ, если бы оно было на месте «дилетантов» из «Интер» РАО ЕЭС и оперировали российскими ценами (конечно с учетом переводных индексов 1991-го года) могли бы построить ТЭЦ всего лишь за $275 млн, а не за $518 млн как предлагала и настаивала российская сторона на переговорах по ТЭЦ. Выходит, парадоксальная ситуация. ГКНБ используют свои, якобы «российские»  стандарты цен на базе выдуманных понижающих переводных индексов, хотя сама российская государственная компания-монополист (в России) эти индексы не использует.

Вопрос 7. Имелся ли какой-либо опыт в сфере данного анализа у экспертов следствия?

Ни у привлеченных псевдоэкспертов, ни у самих следователей ГКНБ нет опыта работы по конструкции добавочных мощностей на ТЭЦ. А специалисты «ИНТЕР РАО ЕЭС» таким опытом обладают, поскольку совокупная установленная мощность электростанций, входящих в состав группы «Интер РАО ЕЭС» и находящихся под ее управлением, превышает 33 500 МВт. Это одна из крупнейших в мире компаний. Да и компания TBEA, вопреки ложным заявлениям следствия, к началу работ в Кыргызстане уже имела опыт строительства трех ТЭЦ в Китае и Таджикистане.

Вопрос 8. Но ведь и само правительство, действовало без технико-экономического обоснования и проектно-сметной документации!

Ложь. В 2012 году ОАО «Электрические станции» совместно с упомянутой «ИНТЕР РАО ЕЭС» в лице Новосибирского проектного института разработали концепцию модернизации бишкекской ТЭЦ с установкой двух дополнительных энергоблоков на 260 МВт. Причем по анализу цен на оборудование у заводов изготовителей, и из условий того, что строительно-монтажные работы будут выполнять местные подрядчики стоимость, по версии Новосибирского института, составила $518 млн. Именно ТЭО российской компании «Интер РАО ЕЭС» и ее предложение, вместе с анализом ОАО «Электрические станции» исходной точкой сравнения стоимости реконструкции с предложением TBEA. 20 апреля 2013-го года ТЭО на 69 листах предоставила уже компания TBEA, а 14 июня уже доработанный вариант. 15 июля 2013-го года было разработано техническое задание. TBEA сумела предложить намного более низкую цену чем «ИНТЕР РАО ЕЭС» в $386 млн. TBEA учла все замечания российского завода «Сибэнэргомаш» и Новосибирского проектного института в своих ТЭО и ПСД. Однако само предложение Новосибирского института на $132 млн дороже китайской TBEA.

Вопрос 9. Тогда на что еще опираются энергетические компании при оценке стоимости проектов?

В международных переговорах энергетические компании, включая и TBEA, и ИНТЕР РАО ЕЭС, используют методологию оценки SETIS и IEA, среднерегиональные и международные цены, а никак не цены сфабрикованные ГКНБ на «переводных понижающих индексах» «Минархстроя» и «Стройиздата». Анализ, проведенный следователями – специалисты называют «театром абсурда».

Вопрос 10. Какие данные проигнорированы следствием?

Как уже указывалось выше, следствие абсолютно проигнорировало сравнительные и стандартные цены  Международного энергетического агентства – International Energy Agency (IEA) и SETIS при Европейской Комиссии. Версия следствия о справедливой стоимости в 0,91 млн. долларов за 1 МВт специально занижена и не реалистична. ГКНБ виртуально выводит индексы и спекулирует математическими расчетами и ценами, игнорируя международный и региональный опыт строительства.

Кроме того, следствие также проигнорировало само сравнение региональными ценами за 1 МВт мощности на ТЭЦ.

Следствие абсолютно игнорирует факт, что ТЭЦ Бишкек реконструирована по самой низкой цене в Центральной Азии в пересчете на 1 МВт добавленной мощности. И именно в силу вышеперечисленного власти так рьяно отказываются от международного аудита с привлечением компетентных международных экспертов. А Бишкекскую реконструкцию оценивают люди без опыта в данной сфере.

Следствие производит грандиозную подтасовку фактов, в результате которой оказывается, что не только предложение TBEA, но и все мировые и региональные цены оказываются якобы «оторванными от реальности» и «завышенными». ГКНБ придумало фантастически низкую цену для своего обвинения и политических гонений на команду экс-президента Атамбаева.

продолжение следует









Следите за нашими новостями на Facebook, Twitter и Telegram

Правила комментирования

comments powered by Disqus

Материалы по теме:

телеграм - подписка black

Досье:

Омурбек Мырзараимович Бакиров

Бакиров Омурбек Мырзараимович

Депутат Жогорку Кенеша КР V созыва

Перейти в раздел «ДОСЬЕ»
$25,7 млрд

объем инвестиционной программы "Газпрома" в 2014 году

Какой вакциной от коронавируса Вы предпочли бы привиться?

«

Ноябрь 2024

»
Пн Вт Ср Чт Пт Сб Вс
        1 2 3
4 5 6 7 8 9 10
11 12 13 14 15 16 17
18 19 20 21 22 23 24
25 26 27 28 29 30
